ก่อนเสนอระบบควรวิเคราะห์บิลย้อนหลังประมาณ 12 เดือน ประกอบกับวันและเวลาทำงาน ขนาดหม้อแปลง ระบบป้องกัน และสภาพหน้างาน หากประเมินจากเดือนล่าสุดหรือเลือกตามงบเพียงอย่างเดียว อาจได้ระบบใหญ่เกินโหลด เล็กกว่าความต้องการ หรือมีงานเพิ่มที่ไม่ถูกระบุตั้งแต่ต้น โรงงานที่ยังไม่แน่ใจว่าควรเริ่ม 50, 100 หรือ 200kW สามารถดูหน้า บริการรับติดตั้งโซล่าเซลล์โรงงาน 50–200kW ก่อน แล้วใช้หน้านี้ลงรายละเอียดเฉพาะ 50kW
ส่งบิลและภาพหน้างานเบื้องต้นได้ทาง LINE @kwSolar หรือโทร 066-141-7892 เพื่อให้ทีมตรวจว่าข้อมูลใดเพียงพอและควรสำรวจส่วนใดเพิ่ม
คำว่า “ระบบ 50kW” ในใบเสนอราคาหมายถึงอะไร
คำว่า 50kW อาจถูกใช้เรียกกำลังแผงฝั่ง DC กำลังอินเวอร์เตอร์ฝั่ง AC หรือชื่อแพ็กเกจ การเปรียบเทียบข้อเสนอจึงต้องตรวจให้ชัดว่าตัวเลขอ้างถึงส่วนใด เพราะมีผลต่อจำนวนแผง การจัด String อัตราส่วน DC/AC การเลือกอินเวอร์เตอร์ และผลจำลองการผลิต
ระบบที่เหมาะสมต้องพิจารณาโหลด พื้นที่หลังคาที่ใช้งานได้จริง ทิศทาง เงาบัง ระบบไฟเดิม และข้อจำกัดการเชื่อมต่อร่วมกัน ไม่ควรเพิ่มจำนวนแผงเพียงเพื่อให้กำลังรวมสูงขึ้นโดยไม่มีข้อมูลว่าพลังงานส่วนเพิ่มจะถูกใช้เมื่อใด
หากเป้าหมายหลักคือผลิตไฟใช้เองในช่วงกลางวัน ระบบ On-Grid มักเป็นทางเลือกแรกที่นำมาประเมิน ส่วน Hybrid หรือแบตเตอรี่ควรมีโจทย์ชัดเจน เช่น สำรองโหลดสำคัญหรือย้ายพลังงานไปใช้อีกช่วงเวลา เพราะทำให้เงินลงทุนและการดูแลระบบเพิ่มขึ้น
โรงงานแบบไหนมีแนวโน้มเหมาะกับระบบ 50kW
- มีเครื่องจักร เครื่องปรับอากาศ ห้องเย็น ปั๊ม หรือมอเตอร์เดินช่วงกลางวันต่อเนื่อง
- มีวันและเวลาทำงานค่อนข้างสม่ำเสมอ ไม่หยุดกิจการเป็นช่วงยาวบ่อยครั้ง
- โหลดพื้นฐานช่วงกลางวันรองรับกำลังผลิตของระบบได้ในสัดส่วนเหมาะสม
- มีพื้นที่ติดตั้งซึ่งสามารถจัดวางแผง ทางเดิน และอุปกรณ์ความปลอดภัยได้
- มีข้อมูลระบบไฟเดิมเพียงพอสำหรับออกแบบจุดเชื่อมต่อ ระบบป้องกัน และกราวด์
- ต้องการเริ่มจากโครงการที่ติดตามผลผ่าน Monitoring และเตรียมแผนขยายในอนาคต
หากโรงงานใช้ไฟสูงเฉพาะช่วงสั้น หยุดเสาร์–อาทิตย์ มีฤดูกาลผลิตต่างกันมาก หรือโหลดกลางวันต่ำกว่ากำลังระบบเป็นประจำ อาจต้องลดขนาด ใช้ระบบควบคุมการส่งไฟ หรือเปรียบเทียบทางเลือกอื่นก่อนตัดสินใจ โรงงานสองแห่งที่มีค่าไฟใกล้กันอาจต้องใช้คนละขนาด เพราะช่วงเวลาที่ใช้ไฟและช่วงเกิด Demand ไม่เหมือนกัน

ข้อมูลที่ต้องใช้ก่อนยืนยันว่า 50kW เหมาะสม
| ข้อมูล | ใช้ตอบคำถามอะไร | สิ่งที่ควรเตรียม |
|---|---|---|
| บิลย้อนหลัง | โหลดและค่าไฟเปลี่ยนตามฤดูกาลหรือไม่ | บิลประมาณ 12 เดือนและประเภทอัตราค่าไฟ |
| Load Profile | ไฟจากโซลาร์จะถูกใช้ทันทีมากน้อยเพียงใด | ข้อมูลรายช่วงเวลา หรือรายการเดินเครื่องจักร |
| เวลาทำงาน | วันหยุดและจำนวนกะกระทบ Self-consumption อย่างไร | เวลาเริ่ม–หยุด วันหยุด และช่วงปิดซ่อม |
| ระบบไฟ | จุดเชื่อมต่อและอุปกรณ์เดิมรองรับอย่างไร | หม้อแปลง MDB, SLD และระบบป้องกันเดิม |
| หลังคา | พื้นที่ใช้ได้จริงและงานเพิ่มมีอะไรบ้าง | แบบ/ภาพหลังคา อายุ รอยรั่ว สนิม และสิ่งกีดขวาง |
| แผนอนาคต | ควรเผื่อขยายหรือลดขนาดตั้งแต่แรกหรือไม่ | แผนเพิ่มเครื่องจักร ขยายกะ หรือปรับกำลังผลิต |
ผู้รับผิดชอบที่ยังไม่คุ้นกับรายการในบิลสามารถดู วิธีอ่านบิลค่าไฟก่อนประเมินโซลาร์ และควรแยกหน่วยพลังงานออกจาก Demand Charge ของโรงงาน เพราะสองส่วนนี้ตอบสนองต่อระบบโซลาร์ไม่เหมือนกัน
จุดตรวจหลังคา ระบบไฟ และความปลอดภัย

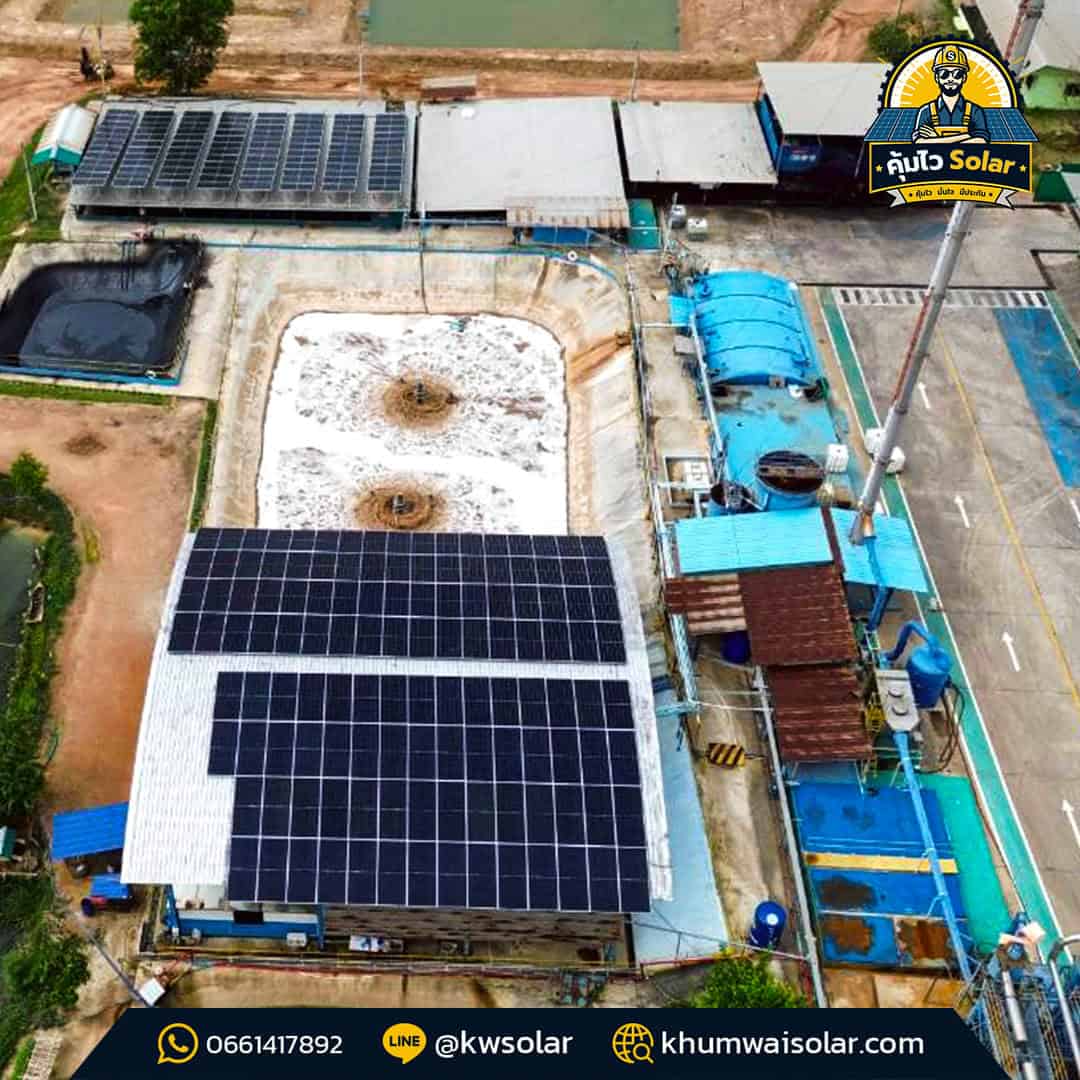

พื้นที่หลังคารวมไม่เท่ากับพื้นที่ติดตั้งได้จริง ต้องเผื่อระยะขอบ ทางเดิน จุดเข้าถึง ช่องแสง อุปกรณ์บนหลังคา และเงาบัง พร้อมตรวจประเภทวัสดุ อายุหลังคา รอยรั่ว สนิม แป จุดยึด และแผนเปลี่ยนหลังคาในอนาคต หากมีข้อสงสัยด้านกำลังรับน้ำหนักควรให้วิศวกรตรวจตามลักษณะโครงการ

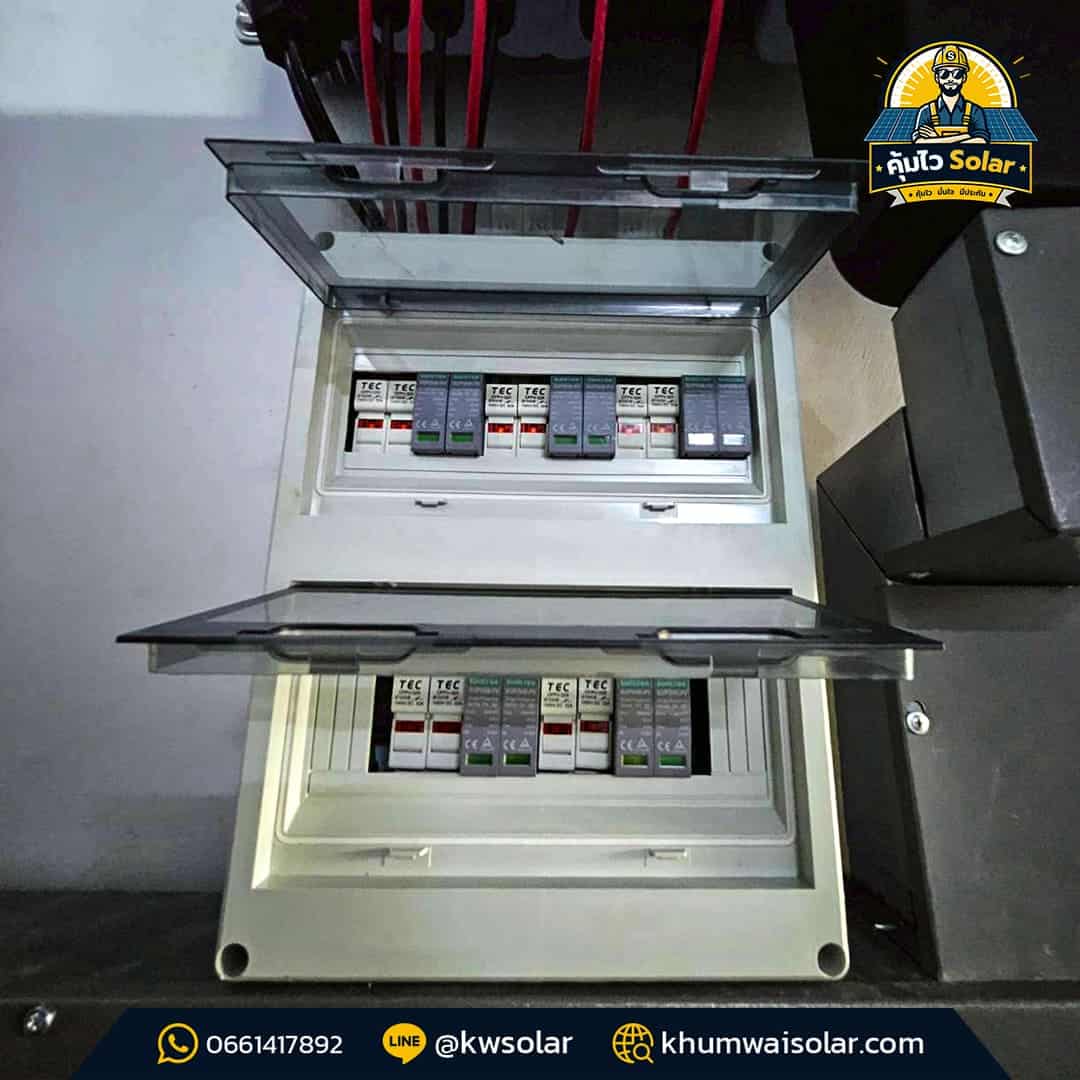

ด้านไฟฟ้าควรตรวจหม้อแปลง ตู้เมน จุดเชื่อมต่อ SLD การจัด String พิกัดอินเวอร์เตอร์ เบรกเกอร์ Isolator, SPD ระบบกราวด์ ขนาดสาย และเส้นทางเดินสาย ตำแหน่งอุปกรณ์ต้องระบายอากาศและเข้าถึงตรวจซ่อมได้ ขอบเขตควรสอดคล้องกับ มาตรฐานงานติดตั้งและระบบป้องกัน ที่ใช้ในแบบและสัญญา

งานบนที่สูงต้องประเมินนั่งร้าน รถกระเช้า จุดยึด lifeline การกั้นพื้นที่ และแผนทำงานร่วมกับฝ่ายโรงงาน ไม่ควรใช้คำว่า “ไม่กระทบหลังคา” หรือ “ปลอดภัยสูงสุด” แทนการแสดงวิธีติดตั้งและมาตรการควบคุมความเสี่ยงที่ตรวจสอบได้
วิธีประเมินผลประหยัดและระยะคืนทุนของระบบ 50kW
เริ่มจากผลผลิตจำลองตามตำแหน่ง ทิศทาง ความลาดเอียง เงาบัง อุณหภูมิ และอุปกรณ์ แล้วนำไปเทียบกับโหลดของโรงงานในช่วงเวลาเดียวกัน แนวคิดพื้นฐานคือ พลังงานที่นำไปใช้เอง × มูลค่าไฟที่หลีกเลี่ยงได้ จากนั้นปรับด้วยค่า O&M การเสื่อมตามข้อมูลผลิตภัณฑ์ ระยะหยุดระบบ ค่าเปลี่ยนอุปกรณ์ และต้นทุนทางการเงิน
Demand Charge ต้องวิเคราะห์แยก ระบบจะช่วยส่วนนี้ได้เมื่อช่วงผลิตสอดคล้องกับช่วงที่เกิด Peak Demand หาก Peak เกิดหลังพระอาทิตย์ตกหรือช่วงที่กำลังผลิตต่ำ ผลอาจน้อยกว่าที่คาด จึงไม่ควรรับประกันด้วยเปอร์เซ็นต์เดียว
ระยะคืนทุนอย่างง่ายคำนวณจากเงินลงทุนสุทธิหารด้วยผลประหยัดสุทธิต่อปี แต่ต้องเปิดเผยสมมติฐานทั้งหมด ไม่ควรใช้ผลผลิต ค่าไฟ หรือระยะคืนทุนของโรงงานอื่นเป็นคำตอบของโครงการใหม่
ราคาของระบบ 50kW ควรประเมินจากอะไร
ราคาสุดท้ายไม่ได้ขึ้นกับจำนวน kW เพียงอย่างเดียว ต้องดูรุ่นและจำนวนแผง อินเวอร์เตอร์ ระบบยึด งานหลังคา ระยะสาย ตู้ไฟ อุปกรณ์ป้องกัน กราวด์ ความสูงและการเข้าพื้นที่ ทางเดิน รถยกหรือนั่งร้าน งานปรับปรุงระบบเดิม Monitoring, Commissioning เอกสารส่งมอบ และเงื่อนไขรับประกัน
เพื่อไม่ให้เนื้อหาซ้ำกับหน้าราคารวม สามารถใช้ ปัจจัยที่ใช้ประเมินราคาติดตั้งโซล่าเซลล์โรงงาน เป็นเช็กลิสต์เทียบใบเสนอราคา ส่วนหน้านี้ควรใช้ตัดสินว่าขนาด 50kW เหมาะกับโหลดและหน้างานหรือไม่
เมื่อไรควรเปรียบเทียบ 100 หรือ 200kW
หาก Load Profile แสดงว่าโรงงานมีโหลดกลางวันสูงกว่าและต่อเนื่อง พื้นที่กับระบบไฟรองรับ และมีแผนเพิ่มกำลังผลิต ควรศึกษา ระบบโซล่าเซลล์โรงงาน 100kW หรือ ระบบโรงงาน 200kW ร่วมกัน ไม่ควรแบ่งโครงการเป็น 50kW เพียงเพราะเป็นตัวเลขเริ่มต้นที่คุ้นเคย
ในทางกลับกัน หากโหลดลดลงมากในวันหยุดหรือเกิดไฟส่วนเกินบ่อย ควรลดขนาดหรือประเมิน Zero Export ตามเงื่อนไขการเชื่อมต่อ ไม่ควรระบุว่าโรงงานทุกแห่งต้องใช้หรือไม่ต้องใช้ระบบนี้โดยอัตโนมัติ
ขั้นตอนตั้งแต่ประเมินจนถึงส่งมอบ
- รับบิล ข้อมูลโหลด เวลาทำงาน รูปหลังคา และตำแหน่งโรงงาน
- สำรวจหลังคา โครงสร้าง ระบบไฟ และจุดวางอุปกรณ์
- จำลองผลผลิตและเปรียบเทียบกับโหลดช่วงกลางวัน
- ออกแบบ Layout, SLD ระบบป้องกัน และขอบเขตงาน
- เสนอราคาโดยแยกรายการหลัก งานเพิ่ม และสิ่งที่ไม่รวม
- วางแผนติดตั้งเพื่อลดผลกระทบต่อการผลิต
- ติดตั้ง ตรวจสอบ และทำ Commissioning ตามรายการทดสอบ
- ตั้งค่า Monitoring ส่งมอบแบบ คู่มือ และรายการอุปกรณ์
- ดำเนินเอกสารตามประเภทโครงการและขอบเขตในใบเสนอราคา
- ดูแลหลังการขายตามสัญญาและเงื่อนไขรับประกัน
คำถามที่พบบ่อยเกี่ยวกับระบบ 50kW
ระบบ 50kW ต้องมีค่าไฟเดือนละเท่าไรจึงจะเหมาะ?
ไม่ควรใช้ยอดค่าไฟเป็นเกณฑ์เดียว ต้องดูหน่วยไฟช่วงกลางวัน Load Profile วันทำงาน ประเภทอัตราค่าไฟ และช่วงที่เกิด Demand Charge ร่วมกัน โรงงานที่มีค่าไฟเท่ากันอาจต้องใช้ระบบต่างขนาด
ระบบ 50kW ต้องใช้พื้นที่หลังคาเท่าไร?
พื้นที่ขึ้นอยู่กับกำลังและขนาดของแผง Layout ระยะขอบ ทางเดิน เงาบัง ความลาดเอียง และข้อจำกัดโครงสร้าง จึงควรยืนยันจากแบบจัดวางหลังสำรวจ ไม่ควรรับรองพื้นที่ตายตัวก่อนเห็นหลังคา
ถ้าผลิตไฟเกินโหลด โรงงานจะขายไฟได้หรือไม่?
การขายหรือส่งไฟเข้าสู่ระบบขึ้นอยู่กับประเภทโครงการ เงื่อนไขการเชื่อมต่อ และหลักเกณฑ์ที่ใช้ในขณะดำเนินการ ไม่ควรออกแบบโดยสมมติว่าจะขายไฟส่วนเกินได้เสมอ หากเป้าหมายคือใช้เอง ควรควบคุมขนาดจาก Self-consumption จริง
โรงงานจำเป็นต้องติด Zero Export หรือไม่?
ขึ้นอยู่กับโหลด จุดเชื่อมต่อ เงื่อนไขการไฟฟ้า และวิธีบริหารพลังงานของโครงการ ต้องให้ผู้ออกแบบตรวจเป็นรายกรณี
ไฟดับแล้วระบบ 50kW ยังจ่ายไฟให้โรงงานหรือไม่?
ระบบ On-Grid ทั่วไปจะหยุดทำงานเมื่อไฟจากโครงข่ายดับตามการทำงานของระบบป้องกัน หากต้องการสำรองโหลดสำคัญ ต้องออกแบบระบบ Hybrid แบตเตอรี่ หรือระบบสำรองที่เหมาะสมเพิ่มเติม
ราคาและระยะคืนทุนของระบบ 50kW ทราบได้เมื่อไร?
ควรประเมินหลังได้รับบิลย้อนหลัง ข้อมูลโหลด และผลสำรวจหน้างานแล้ว ราคาและระยะคืนทุนจะเปลี่ยนตามขอบเขตอุปกรณ์ หลังคา ระบบไฟ สัดส่วนใช้ไฟกลางวัน ค่าไฟ ค่า O&M และเงื่อนไขทางการเงิน
เริ่มประเมิน 50kW จากข้อมูลจริง
ส่งบิลค่าไฟย้อนหลังประมาณ 12 เดือน ตารางเวลาทำงาน ภาพหลังคา ขนาดหม้อแปลง และตำแหน่งโรงงานให้คุ้มไว Solar หากมี Load Profile หรือ SLD สามารถแนบมาด้วย ทีมงานจะช่วยตรวจว่า 50kW เหมาะสม ควรลดขนาด หรือควรเปรียบเทียบระบบที่ใหญ่ขึ้น ก่อนนัดสำรวจและจัดทำข้อเสนอจากหน้างานจริง
ให้ "คุ้มไว SOLAR" ช่วยประเมินระบบที่เหมาะกับหน้างานของคุณ
บริการสำรวจ ออกแบบ และติดตั้งระบบโซล่าเซลล์สำหรับบ้านและธุรกิจ พร้อมให้ข้อมูลเบื้องต้นเพื่อประกอบการตัดสินใจ สอบถามเราสิครับ
